Approfondimenti22/9/2026
Cost of Delay: come trasformare il ritardo di un progetto in un numero che guida le priorità
Il Cost of Delay calcola in euro quanto costa ogni settimana di ritardo su un progetto. La formula CD3 (Cost of Delay Divided by Duration) trasforma quel numero in un criterio per decidere in che ordine eseguire più iniziative quando le risorse sono limitate.
In sintesi
Nella gestione dei progetti si misura quasi tutto, tranne una cosa decisiva: quanto costa non consegnare in tempo. Il Cost of Delay colma questo vuoto, traducendo in euro l'impatto di ogni settimana persa tra un'idea e il suo rilascio sul mercato. Questo articolo spiega:
- Cos'è il Cost of Delay e come si calcola con la formula CD3
- Perché la formula divide il costo settimanale per la durata, invece di moltiplicarlo, e cosa significa il punteggio che ne risulta
- Perché l'ordine in cui si eseguono più progetti cambia il costo totale del ritardo
- I tre profili di Cost of Delay: lineare, a scadenza fissa, guidato dall'urgenza
- Quali pratiche Lean riducono concretamente i tempi di consegna
Cos'è il Cost of Delay
Il Cost of Delay è un indicatore mutuato dal Lean management che quantifica la perdita economica generata dal posticipare un rilascio, una funzionalità o un'iniziativa. La sua utilità sta nel combinare due dimensioni che spesso vengono valutate separatamente: il valore di un'iniziativa e la sua urgenza.
Un esempio chiarisce il concetto meglio di qualsiasi definizione. Se una nuova funzionalità genera 15.000 euro di ricavi settimanali una volta rilasciata, ogni settimana di ritardo nel lancio costa all'azienda 15.000 euro. È un costo reale: si traduce in mancati ricavi e, spesso, in quote di mercato che finiscono a un concorrente più rapido a lanciare la stessa idea.
Il concetto si applica a contesti diversi: il lancio di un prodotto che perde terreno rispetto alla concorrenza, una funzionalità software che tarda a offrire un vantaggio competitivo, un'iniziativa strategica che rallenta il raggiungimento di obiettivi aziendali più ampi.
Come si calcola il Cost of Delay: la formula CD3
Calcolare il Cost of Delay richiede tre passaggi. Si stima il valore settimanale che l’iniziativa genererà una volta completata. Si stima la durata del progetto in settimane. Si divide il primo dato per il secondo, ottenendo il punteggio CD3 (Cost of Delay Divided by Duration).
Il punteggio CD3 esprime un rapporto: quanto valore si recupera per ogni settimana di lavoro investita nel progetto. A parità di valore settimanale, un progetto più breve ottiene un punteggio più alto e quindi una priorità maggiore, perché libera prima le risorse per il progetto successivo.

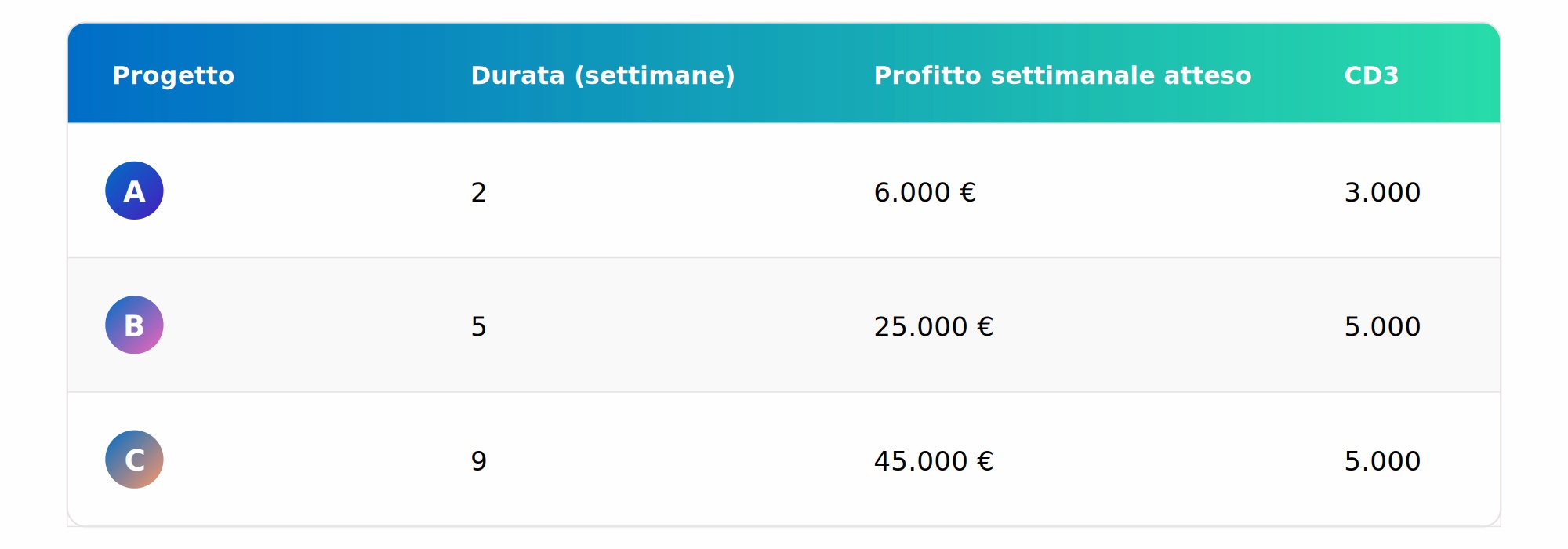

Prendiamo tre iniziative ipotetiche:

Il punteggio CD3 più alto indica il ritorno sull'investimento più rapido, e quindi la priorità da assegnare.

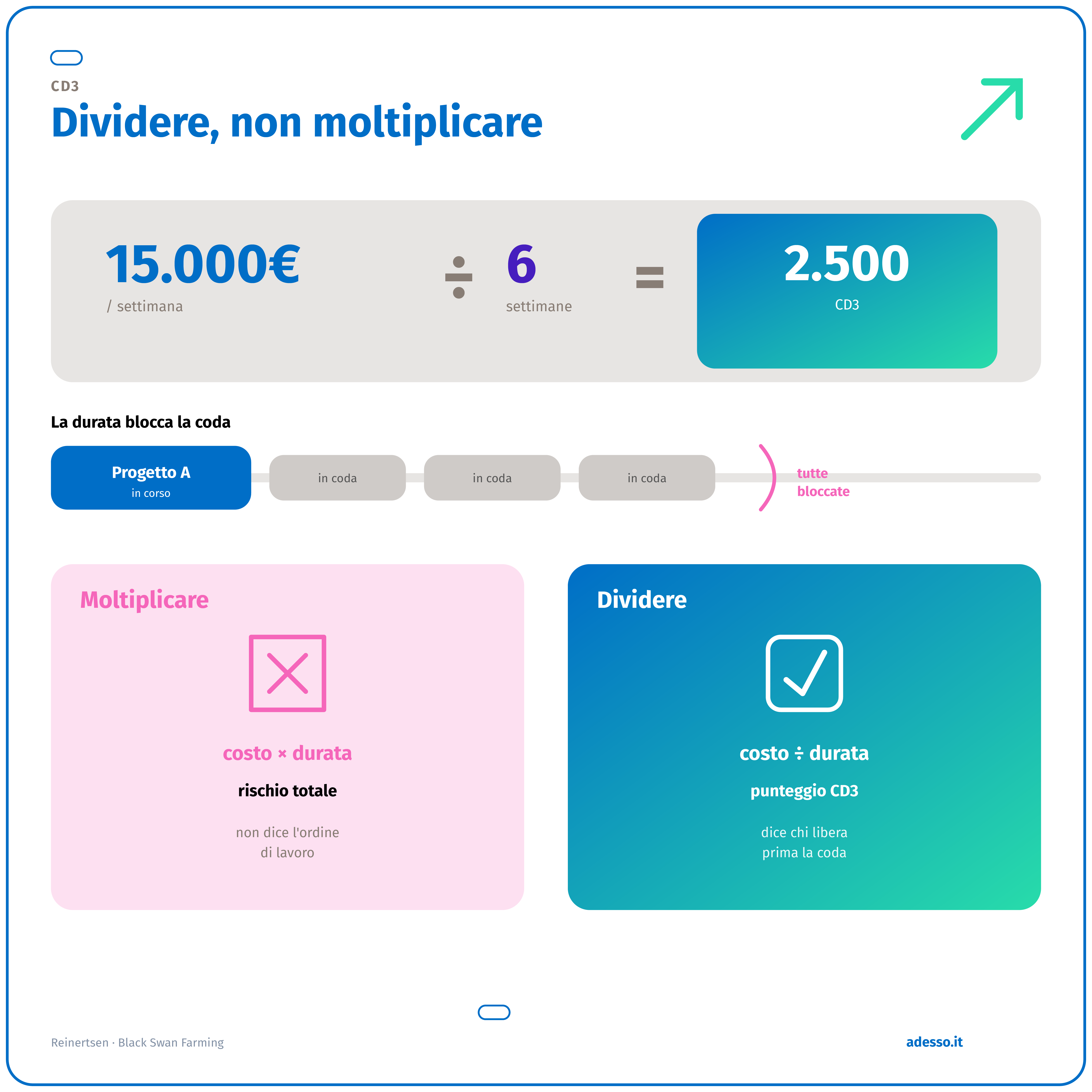

Perché si divide per la durata, invece di moltiplicare
A questo punto sorge una domanda legittima: perché dividere il costo settimanale del ritardo per il numero di settimane, invece di moltiplicarlo?

La risposta viene da Donald Reinertsen, l’autore che ha formulato il CD3: la durata misura per quanto tempo un progetto tiene occupata la capacità del team, e quindi per quanto tempo blocca l’avvio di tutti gli altri progetti in coda. Finché il progetto non è completato, l’organizzazione continua ad accumulare il Cost of Delay non solo di quel progetto, ma di tutti quelli che aspettano dietro di lui.
Dividere per la durata, quindi, non calcola un costo totale: pesa ogni progetto in base a quanto a lungo tiene ferma la coda. Un progetto che dura poco libera in fretta la capacità del team per il progetto successivo; un progetto lungo la tiene bloccata più a lungo, anche a parità di valore settimanale. Moltiplicare, al contrario, darebbe solo l’esposizione economica totale se il progetto slittasse per la sua intera durata: un dato utile per stimare un rischio, ma inutile per decidere in che ordine lavorare.

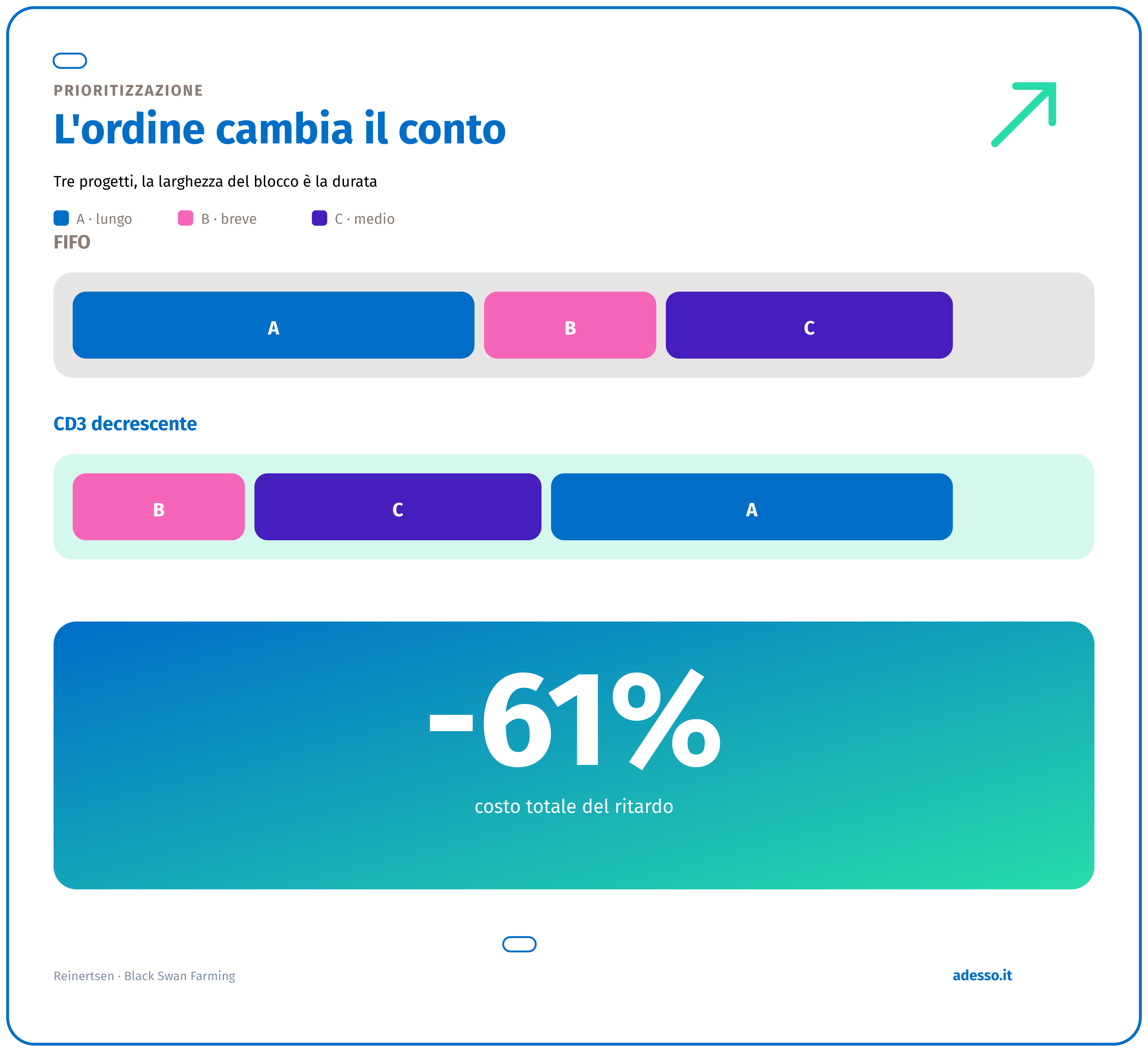

Reinertsen dimostra la differenza con un esempio numerico: confrontando tre iniziative eseguite nell’ordine di arrivo (FIFO) rispetto allo stesso set ordinato per CD3 decrescente, il costo totale del ritardo scende del 61% nel suo caso. La differenza nasce proprio dal fatto che il CD3, dividendo per la durata, dà priorità a chi libera prima la coda, non solo a chi vale di più.
La logica è la stessa alla base del WSJF (Weighted Shortest Job First), il metodo di prioritizzazione adottato da SAFe: si preferisce sistematicamente il lavoro che restituisce più valore per unità di tempo investita, non il lavoro che genera più valore in assoluto.
Perché l'ordine di esecuzione cambia il costo totale del ritardo

La parte più utile del Cost of Delay non è calcolarlo per un singolo progetto: emerge quando più iniziative competono per le stesse risorse. L'ordine in cui vengono eseguite cambia il costo complessivo del ritardo, perché il valore di ogni progetto resta bloccato finché il progetto stesso, e tutti quelli che lo precedono in coda, non sono completati.

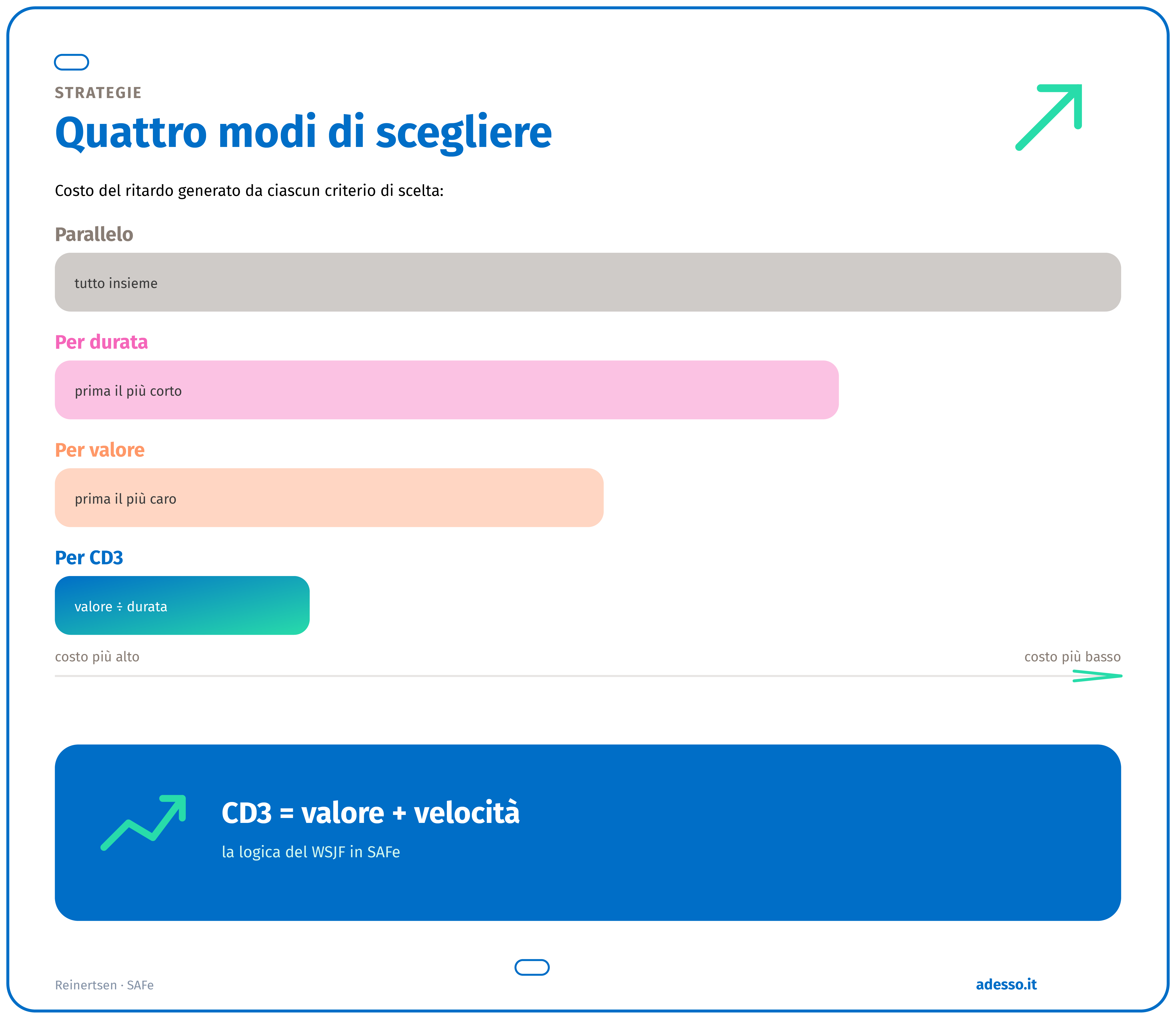

Le strategie di prioritizzazione più comuni sono quattro: partire dal progetto più breve, partire da quello di maggior valore, ordinare per punteggio CD3 decrescente, oppure lavorare su tutto in parallelo.
Confrontando l'impatto economico di questi approcci su uno stesso portafoglio di progetti emerge un pattern ricorrente. Lavorare in parallelo su tutto è quasi sempre la scelta più costosa, perché nessun valore si realizza finché l'ultimo progetto non è finito. Ordinare per durata o per valore migliora la situazione, ma è la prioritizzazione basata sul CD3 a minimizzare in modo sistematico il costo totale del ritardo, perché bilancia insieme velocità di consegna e valore generato invece di ottimizzare una sola delle due variabili.
Ecco perché framework come SAFe (Scaled Agile Framework) hanno adottato il CD3 come criterio di prioritizzazione di default nei portafogli agili: permette di superare la scelta tra «veloce» e «prezioso» e di trovare il compromesso che massimizza il valore recuperato nel tempo.
I tre profili di Cost of Delay

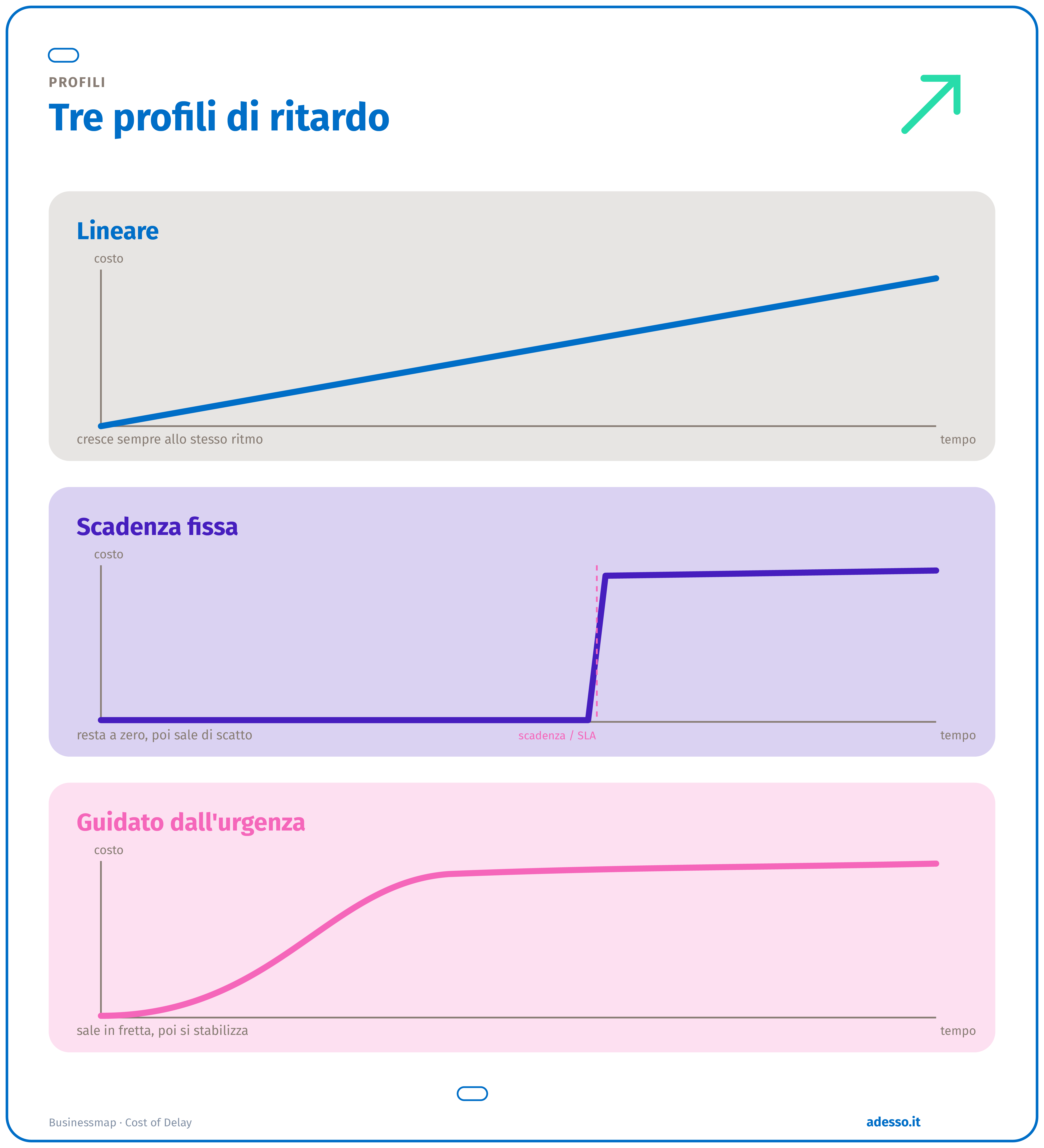

Non tutti i ritardi si comportano allo stesso modo. È utile distinguere tre profili di Cost of Delay.
Il CoD lineare cresce in modo costante nel tempo, senza accelerazioni improvvise. È il caso tipico di una funzionalità SaaS che genera un flusso di ricavi regolare: ogni settimana di ritardo costa più o meno quanto la precedente.
Il CoD a scadenza fissa resta pari a zero fino a una data specifica, spesso legata a una SLA o a un vincolo contrattuale, dopo la quale il costo sale bruscamente. Un downtime che supera la soglia di SLA concordata con un cliente ne è l'esempio più immediato.
Il CoD guidato dall'urgenza cresce rapidamente per poi stabilizzarsi su un plateau. È tipico delle situazioni competitive: se un concorrente lancia per primo una funzionalità equivalente, il costo del ritardo sale in modo marcato nel breve periodo e poi continua a crescere più lentamente, man mano che il divario si consolida.
Riconoscere quale profilo si applica a un'iniziativa aiuta a capire non solo se darle priorità, ma quando il ritardo comincia davvero a pesare sui risultati.
Ridurre il Cost of Delay con gli strumenti Lean
Calcolare il Cost of Delay serve a poco se il flusso di lavoro resta lento e imprevedibile. Alcune pratiche Lean aiutano concretamente a comprimere i tempi di consegna.
Le board Kanban rendono visibili i colli di bottiglia nel momento in cui si formano, non a posteriori. Abbinarle a limiti di work in progress (WIP) evita che troppe iniziative avanzino in parallelo, mantenendo il flusso stabile.
Il gemba walk, l'abitudine dei responsabili di osservare da vicino dove il lavoro accade davvero, fisicamente o digitalmente, permette di intercettare i problemi prima che diventino ritardi conclamati, invece di scoprirli solo nei report.
L'analisi delle cause radice, con strumenti come i “5 perché” o i report A3, aiuta a distinguere i ritardi occasionali da quelli strutturali, per intervenire sulla causa e non solo sul sintomo.
Una leadership distribuita, che lascia ai team la possibilità di decidere autonomamente nel proprio ambito, riduce le dipendenze da approvazioni centralizzate: spesso la prima causa nascosta di rallentamento.
Il valore del Cost of Delay per chi decide le priorità

Il Cost of Delay vale soprattutto come lente decisionale: aiuta a scegliere le priorità sulla base di dati economici, invece che di sensazioni o pressioni del momento. Aiuta i team a rispondere a una domanda che raramente viene posta in modo esplicito: cosa succede, in euro, se questo progetto slitta di due settimane?
Nella gestione dei progetti vale la stessa logica che sta ridisegnando il modo di valutare il software: il criterio che conta non è quanto lavoro si produce, ma quanto valore quel lavoro genera, e in quanto tempo. In un contesto in cui la maggior parte dei team di prodotto gestisce più iniziative in competizione per le stesse risorse, ragionare in termini di Cost of Delay, e non solo di valore o di sforzo, è spesso ciò che separa una roadmap che genera risultati da una che si limita a tenere tutti occupati.
Domande frequenti sul Cost of Delay
1.Cos'è il Cost of Delay?
È un indicatore Lean che quantifica in euro la perdita economica generata dal ritardare un rilascio. Combina il valore di un'iniziativa e la sua urgenza in un unico numero.
2.Come si calcola la formula CD3?
Si stima il valore settimanale generato dall'iniziativa una volta completata, si stima la durata del progetto in settimane, e si divide il primo dato per il secondo. Il risultato è il punteggio CD3 (Cost of Delay Divided by Duration).
3.Perché nella formula CD3 si divide il costo settimanale per la durata, invece di moltiplicarlo?
Perché la durata misura per quanto tempo un progetto tiene bloccata la coda di lavoro, impedendo di iniziare gli altri. Dividere pesa ogni progetto in base a quanto a lungo occupa la capacità del team, non solo in base al suo valore. Moltiplicare darebbe solo l'esposizione economica totale se il progetto slittasse per intero, un dato che non aiuta a decidere l'ordine di lavoro.
4.Qual è la differenza tra Cost of Delay e CD3?
Il Cost of Delay è il valore economico settimanale perso per il ritardo. Il CD3 è quel valore diviso per la durata del progetto: trasforma un dato di costo in un punteggio di priorità.
5.Perché lavorare in parallelo su più progetti aumenta il costo del ritardo?
Perché nessun valore si realizza finché l'ultimo progetto non è completato. Ordinare i progetti per punteggio CD3, invece di eseguirli tutti insieme, minimizza in modo sistematico il costo complessivo del ritardo.
6.Quali sono i tre profili di Cost of Delay?
Lineare (cresce in modo costante), a scadenza fissa (resta a zero fino a una data, poi sale bruscamente) e guidato dall'urgenza (cresce rapidamente e poi si stabilizza su un plateau).
7.Quali strumenti Lean riducono il Cost of Delay?
Board Kanban con limiti di WIP, gemba walk, analisi delle cause radice (5 perché, report A3) e una leadership distribuita che riduce le dipendenze da approvazioni centralizzate.
